11月10日,随着达州站内站线综合整治施工顺利完成,为期15天的襄渝线达州至三汇镇区段第二阶段集中修圆满收官。
襄渝线达州至三汇镇区段是西南地区出川咽喉要道,近年来由于客货运输繁忙,线路设备均有一定程度的磨损。为全面提升线路运行及设备质量,成都局集团公司达州工务段联合达州车务段、达州电务段、达州供电段、重庆工务段等单位,对线路钢轨、接触网、信号机等设备进行全面“体检”,合力歼灭安全隐患,确保列车安全平稳运行。

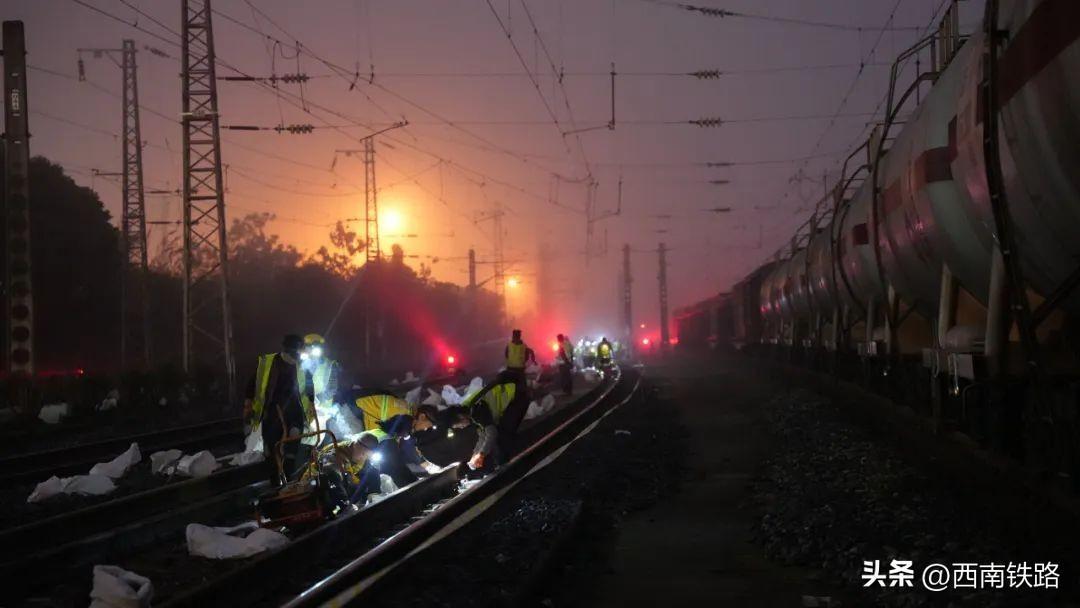

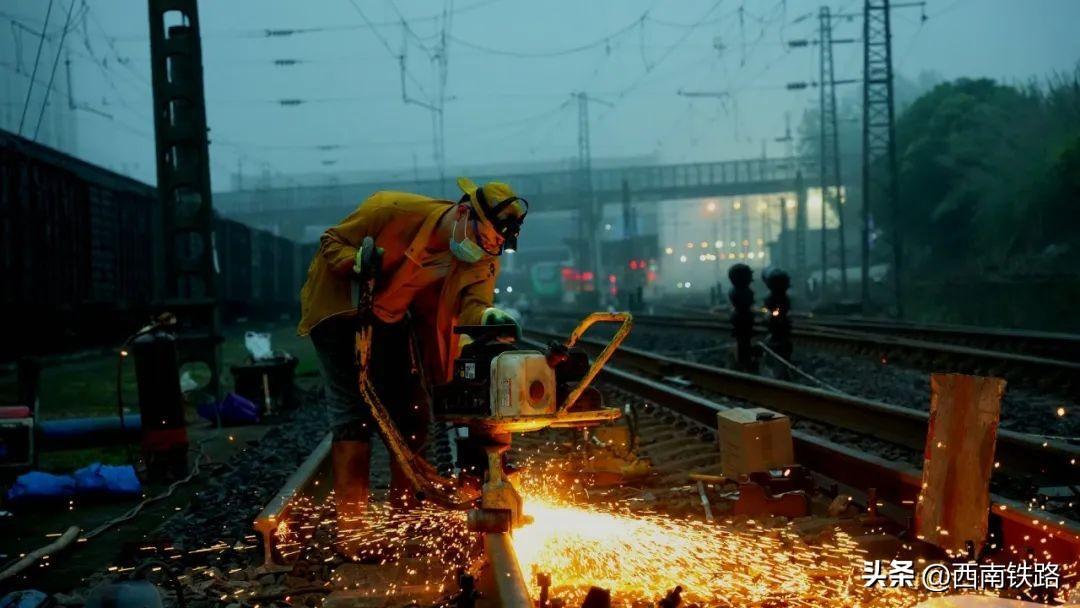

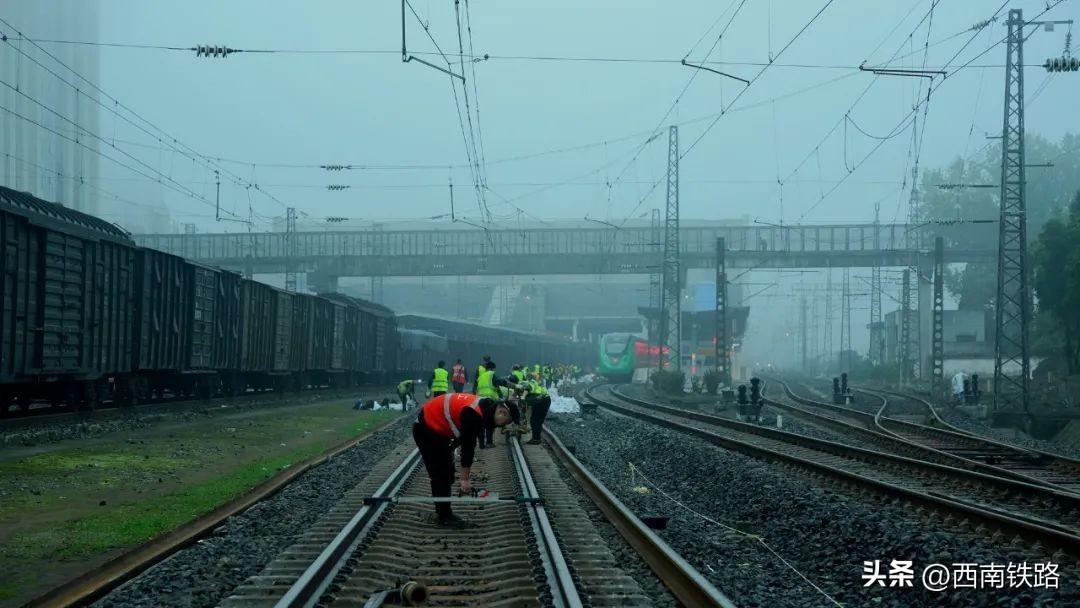

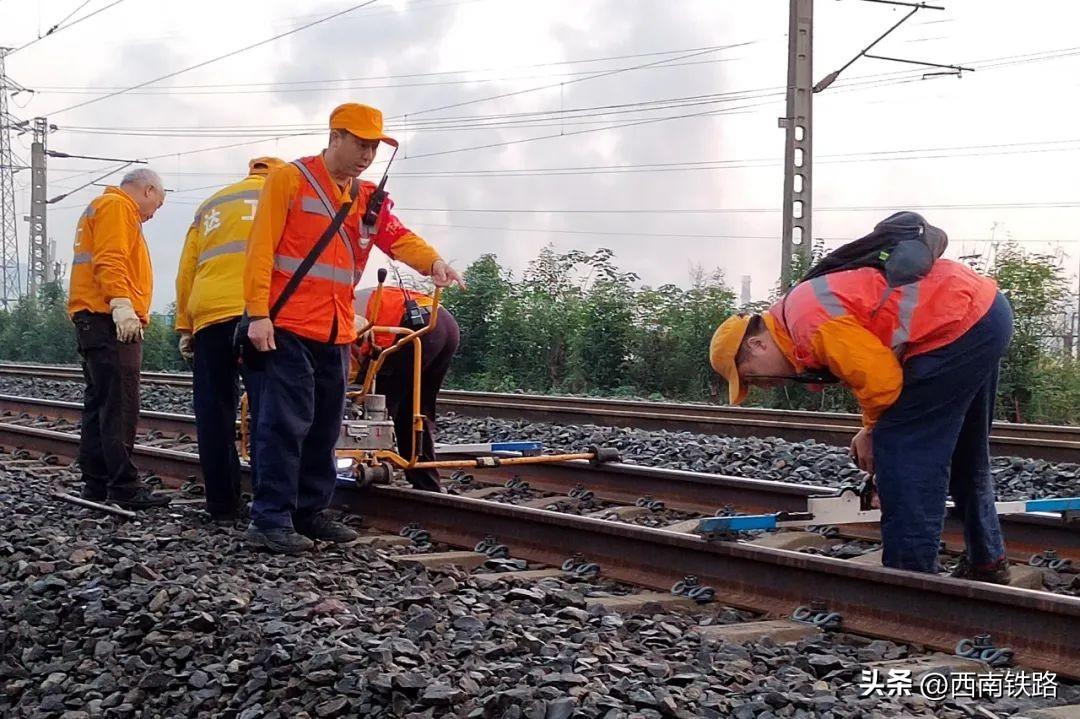

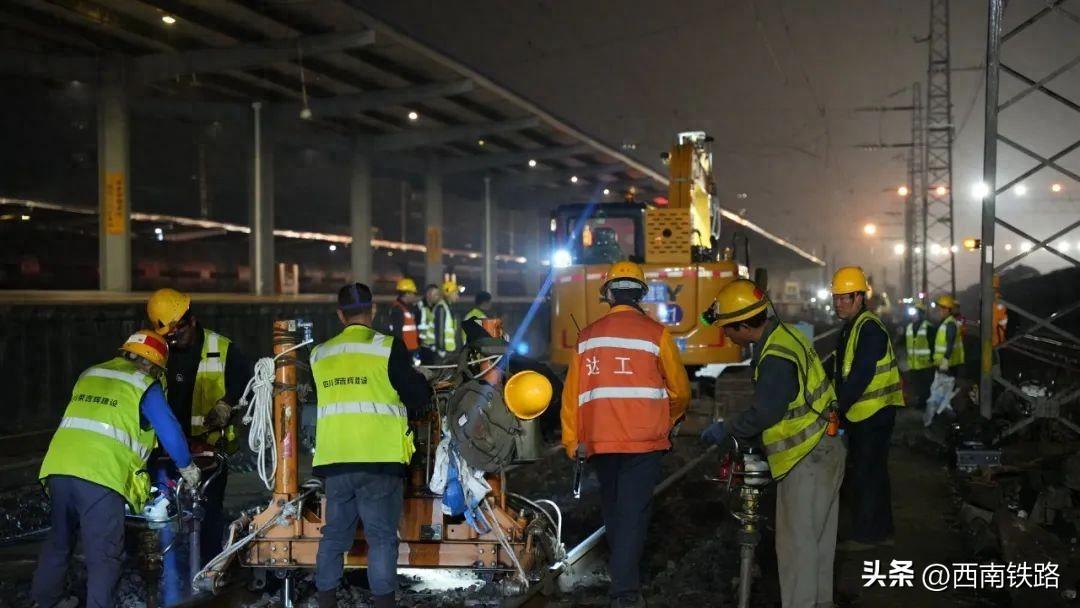

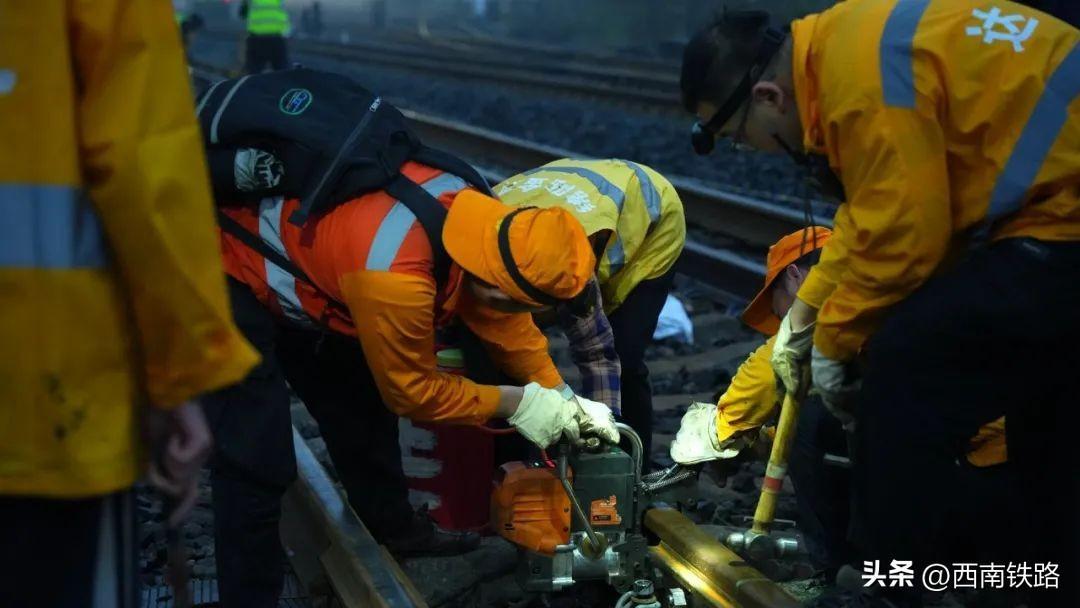

此次集中修,达州工务段统筹8支队伍500余人参与施工。该段提前组织专业技术人员进行现场踏勘,结合第一阶段集中修施工经验和施工日历计划铺排施工方案和流程,提高“大天窗”综合利用率。
作业中,该段强化劳动人身安全、施工车辆停驻防溜安全、路材路料管理等施工现场各关键环节卡控,合理安排盯控力量,做到施工前安全研判、施工中全过程监管、施工转场专人盯控,确保各项施工安全。
该段还充分发挥协调指挥作用,加强与配合单位的联动,协调解决影响施工进度、质量的问题;通过每日对接会通报重点问题,确保发现问题及时整改,各项施工有序推进。
此外,该段党委以党内“三无”竞赛活动为载体,组建8支“党员突击队”,示范带动全体党员及干部职工按标作业、攻坚克难,以实际行动检验主题教育活动成效,为集中修提供强大的组织保证。
此次集中修,共计完成线路大机捣固37km、线路大机配砟50km、道岔大机捣固31组、成段更换钢轨3.86km、站线综合整治4.8km、更换道岔钢件2组、道岔工电联整38组、道岔小机打磨34组等。
